一页空表,废掉千万项目:暗标技术标到底怎么写?

2026-09-20来源:百炼智能废标废标项暗标招投标标书技术标商务标百炼标书AI写标书标书工具

内蒙古通辽,科左中旗一个高标准农田项目,招标控制价1763万,技术标按暗标评审。

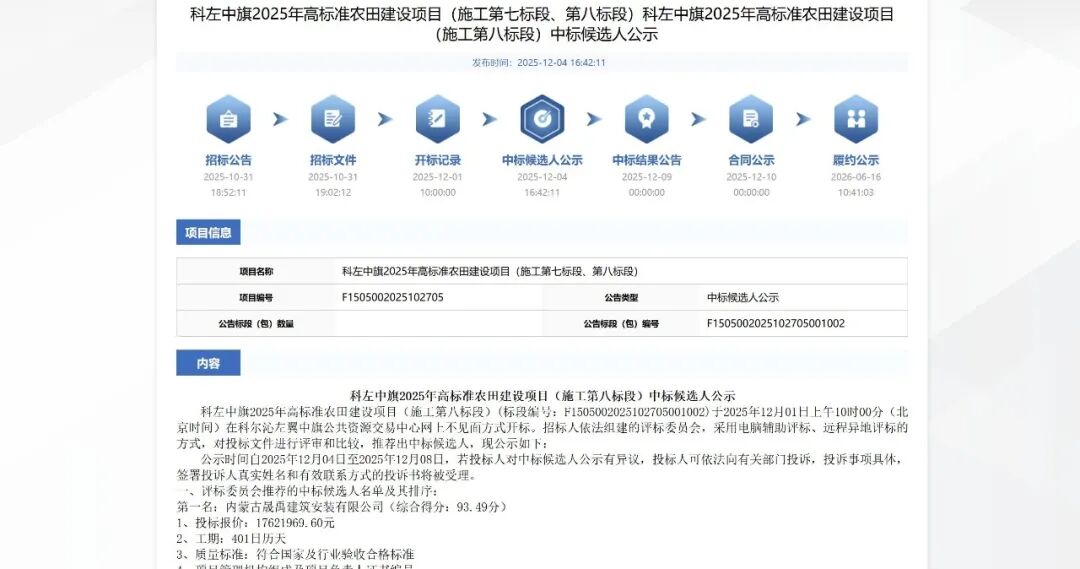

去年年底挂出来的中标候选人公示,附了七家被否决投标的理由,大半对着招标文件的暗标编制要求。

一家的施工组织设计,第947页和949页是空表。一家的第4页,"2025"前后多了空格。一家的第990页,首行没有缩进。还有两家,页码不连续。

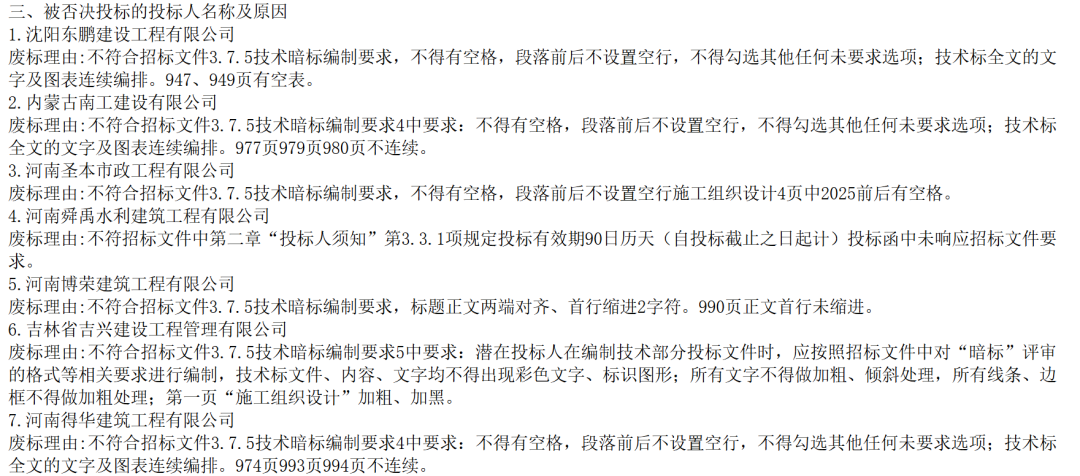

七家出局,没有一家栽在方案本身。

这类公示正在变多。

山东两部门8月24日发文,全省房屋市政工程依法必须招标项目,技术标评审全面改暗标;内蒙古、贵州也先后在全省推行。

暗标盲评越来越多,这篇主要就讲两件事:

写技术标,怎么不出局,怎么拿分。

BLIND REVIEW

01评委在暗标里看到什么

先看评标那天是什么状态。

专家从库里随机抽出来,多地是异地分散评标,全程音视频留痕。

评委进场时,系统已经把技术标处理好:单独剥离、抹掉身份、随机排序、自动编号。

他面前是几份编号文件,加一张评分表。一摞标书要在有限时间里评完,摊到每份的阅读时间,往往只有几十分钟。

他不知道自己评的是谁。文件里没有公司名,没有业绩清单,没有标识。翻到哪页,就是哪页的内容。

但有些东西没变。

评分表还是那些项,工程类叫施工方案、质量、进度、安全,服务类叫服务方案、人员配置、应急预案,换了名字,玩法一样。

给分也还是老样子,按档次打。

说白了,靠名气挣的分没了,靠标书挣的分还在。

先不被机器筛掉,再把内容做上去,路就这两步。

RISK CHECK

02怎么不出局

评标之前,交易系统会把所有投标文件自动过一遍,查格式,查身份标记,这一步叫清标。标书送到评委手里之前,先要过机器这一关。

翻各地的否决理由,主要是两类:

格式不符,身份泄露。

先说格式。

暗标要防的就是从文件特征里认出你是谁,所以格式必须所有人统一,行距、页边距、字体字号都有死规定。

这些规定各地还不一样:行距有要求25磅的,有28磅的,有30磅的,页边距、对齐方式也各不相同。

网上流传的通用模板千万别套,唯一标准是手里这份招标文件的暗标编制章节,拿到先做成一页检查表。

电子标书交PDF的,转完格式再核一遍,字体行距可能在转换里跑版。

格式的雷不在难,在散。

回头看开头那七家:空表、空格、缩进、页码不连续,全是页面上的边角位置。方案主体一个错没有,倒在交叉地带。

多人分头写、最后拼装的标书,最容易出这种事。

应对的办法,是别让每个人自己排版。

分头写的是内容,格式从头到尾只出一个人之手:合稿之后,一个人拿着那页检查表,从第一页清到最后一页,空行、空格、缩进、页码连续性,逐页过。谁的习惯都不能留在成品里。

再说身份。

多数人以为隐匿就是删掉公司名。

其实公司名只是最明显的线索,正文、页眉页脚、图表、文件属性,处处都能认出你,清单比想象的长。

吉安发过一份统一格式范本,里面把项目业绩全称、特有工法、专利品牌、产品型号都列为隐匿项,还有水印、底纹、文档属性里的作者名。

通榆县一个项目,技术标里出现了注册地址和拟派团队具体人数,被认定身份标记,整包废标。连人数都算,这个尺度很多团队第一次听说。

尺度这事还有点玄学。同样一个空格,有的评审小组直接否决,有的地方财政局出面纠正过这种否决。

别赌评委怎么掌握。

拿不准的条款,澄清阶段直接问,这是规则留给投标人的正规渠道;来不及问的,空格、空行、序号连续性,都按最严的执行。

落到动作上,跟格式那边一样:清单加专人。

交稿前做一遍隐匿清扫,公司全称、简称、曾用名、人员姓名,用查找功能逐个搜;页眉页脚清空,图片水印过一遍,文档属性里的作者名删掉。

至于注册地址、团队人数这类不起眼的,动笔时就得留心:招标文件要的按要求填,没要的,技术标里一个字不多写。

不出局这件事,拼的是纪律。

SCORING

03怎么拿分

格式保证你进考场,内容决定你坐第几排。

评委手里的文本没有署名。他打分的依据只有两样:

这个团队对项目理解到什么程度,打算怎么干。

01评委翻开的第一页

每份标书的阅读时间只有几十分钟,翻开第一页通常是总体概述,评委在这里形成对整份标书的判断。

差的概述在抄招标文件,把项目概况复述一遍。

好的概述是全文的浓缩:这个项目最难的几个点,总体思路怎么应对。

工程标是施工分几段、顺序怎么排,服务标是需求怎么理解、人怎么配、关键节点怎么保障。

带着思路清晰的印象往后读,中档内容评委愿意往高档给。

带着套话模板的印象往后读,好内容也要打折。

盲评里没有第二渠道修正第一印象,评委没见过你,前几页就是全部脸面。

02拆评分表,回招标文件里找答案

举个例子。

评分表上有一项:施工进度计划及保证措施,4分。

多数人的做法是对着这一项写一版标准进度方案:横道图、网络图、保障措施,四平八稳。这样写不缺项,但卡在中档。

换个做法。

动笔前先给这一项写句备注,回答一个问题:甲方为什么设这项。

回招标文件里翻工期条款,工期写的是470个日历天,还挂着延误处罚条款。备注就写:工期是甲方的核心关切,这一项的主线是保工期。

接下来所有内容压着这条主线:关键线路怎么排,哪些工序穿插施工抢时间,劳动力怎么错峰进场,雨季窗口怎么避。

评委一看就知道,这份方案是冲着工期去的,档次自然往高档走。

换个行业,逻辑不变。

一套设备的采购项目,评分表里有项售后服务方案,4分。

回招标文件里翻,采购方写明了产线停机一天损失几十万,要求故障四小时响应。备注就写:甲方怕停机,这一项的主线是响应速度。

后面的内容全围着它:故障怎么分级,一级故障多少分钟到场,备件库设在哪、常备什么清单,停产检修怎么安排。

评委看到的是一套围着甲方痛点转的方案,中档的通用售后承诺比不了。

方法就一句话:

每个打分点,先回答甲方为什么设这一项。

工期条款、处罚条款、踏勘要点、答疑纪要,里面都藏着甲方的关切。答不上来,就回招标文件里再翻一遍。

03声明换做法

暗标里,我们公司拥有丰富经验这句话等于没说。评委不知道你是谁,这句话谁都能写。

是不是空话,有个简单的检验:换一家公司,这句话还能原样用,就是空话。

能力只能靠做法呈现。

工期紧难度大,删掉。写:总工期180天,主体结构60天,单次浇筑3200立方,配2台搅拌站。

团队经验丰富,删掉。写:项目经理带过几个同类项目,驻场每周几天,什么级别的问题必须他到场。

服务响应及时,删掉。写:故障分几级,一级故障30分钟响应,备件库常备哪些清单。

空话给中档,细节给高档。

04重难点,五步一条链

有经验的专家看一个章节就能掂出深浅:重难点分析。

这个判断还会影响他在其他打分项上的给分。

写法五步:痛点,成因,方案,管控,验收。

拿一个信息系统项目走一遍,我们假设背景是:甲方要换掉跑了十年的老系统。

痛点:几十万条历史数据要迁进新系统,甲方给的切换窗口只有一个周末,周一早上业务必须照常开门。

成因:老系统没有数据文档,字段口径换过好几版,还有些数据是十多年里人工补录的,干不干净没人说得清。

方案:提前一个半月开始清洗,先试迁移三轮,新旧系统并行跑两周,切换当晚设回退点,出了问题两小时内退回老系统。

管控:每轮试迁移出一份核对报告,对不上的数据逐条销项;切换周末每个业务口留人,盯自己那块数据。

验收:迁移完不算完,新旧系统抽样比对,金额、数量、状态三类字段全部对得上,这一章才算立住。

五步连起来是一条完整的兜底链,缺一步内容就飘。

评委看的是判断力:

出了事怎么发现、怎么兜住、怎么退回来。

工程类项目同一个链条,深基坑那套支护、监测、应急预案,拆开看也是这五步。

重难点这一章,还有两件事要交代:

一件是篇幅怎么分,一件是痛点从哪来。

篇幅上,难度大、影响大的部分占全文四分之一到三分之一,常见易做的带过。

痛点的来源是招标文件、踏勘和答疑记录,而且必须是这个项目专属的,放在别的项目也成立的痛点等于没写。

像设备项目的场地限制和安装时限,物业项目的交接期,全是现成的重难点,链条还是这五步。

暗标里展示差异化也得换个手法:

业绩不能写全称,就写某同类项目;工法和专利有的地方也列为隐匿项,那就只写参数和效果;照片里不能有人脸车牌。

差异化靠方案本身立住。

05图表和一致性

评委快速翻页,图表会被停下来看,大段文字被扫过。

工程标的平面布置图要分阶段画,比例、图例、层次齐全,只有建筑轮廓加塔吊的图等于没画。

服务类标书里的服务流程图、信息系统标书里的部署架构图,只有方框加箭头也是白画。

要让评委停在这一页时,一眼看出你把这件事想透了。

进度计划的横道图,关键线路要一眼能看清。

还有数据一致性。

前面写高峰期投入120人,配置表里写90人;正文承诺驻场工程师10名,排班表只排得出7个。

评委立刻判断这是模板拼装的,档次直接往下打。多人分头编写再汇总的标书,这也是高发问题。

06页数的分寸

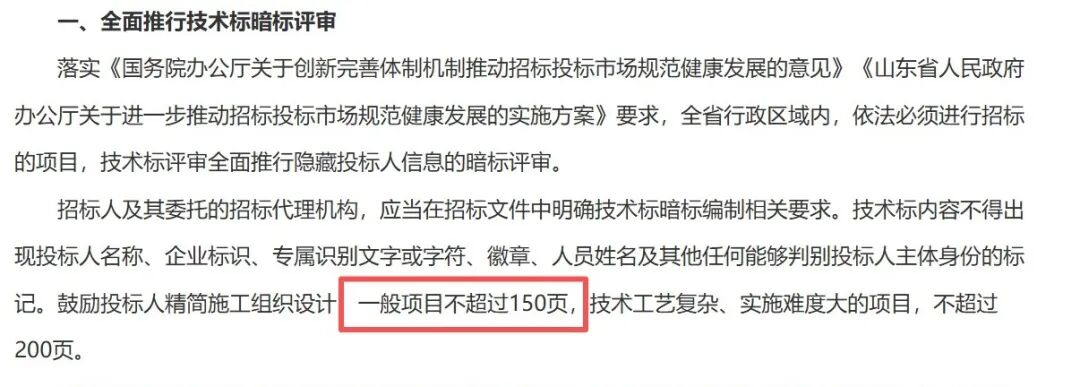

不少招标文件给技术标定了页数上限,超了明码扣分,有的每超一页扣0.1分。山东更是把“一般项目原则上不超过150页”写进了通知。

这里强调一句,卡页数是为了挤掉水分,但也别压得太狠,有些地方商务专家也参与技术标打分,他们看不懂技术细节,容易拿厚薄猜态度,太薄会被怀疑是来陪标的。

贴着上限留点余量,厚度靠信息密度撑。

FINAL REVIEW

04检查单独成一道工序

标书写完,不等于能交。

检查单独是一道工序,常规做法是检查表双人复核,一人盯格式,一人盯隐匿。

人工有天花板。

人名地名路名藏在两百页正文里,作者信息埋在文档属性里,前文写120人、配置表写90人这种矛盾,靠人一页页翻,翻到截止前也核不完。

而交易系统那一侧,自动清标和智能检测已经在多地上线,机器用最严的尺度逐页查你。

我们做了个工具,百炼标书。它能写标书,编制时调用企业知识库,公司资质、过往业绩、方案素材直接从库里带出来,前面说厚度靠信息密度撑,密度的底子就在这儿。

但对于查暗标这块,我们更想让你试一下它的另一项能力:合规检查。

用法很简单:把招标文件和标书一起传进去,它把两边放在一起交叉核对。

百炼标书合规检查

先对要求。废标条款、资格条件、评分点、附件清单,逐项过。哪个打分点没有响应,哪块内容只有声明没有做法,缺了哪个附件,一条条标出来。

再查暗标。公司名、人名、注册地址这些明面上的,页眉页脚、文档属性里的作者名、隐藏水印这些角落里的,全文扫一遍。

最后看全文。前后数据对不对得上,关键表述有没有冲突,跟你自己的历史标书像不像,团队分头写的章节里有没有拼装痕迹、模板复用的段落,直接指到页码。

人工过一遍要一天的检查,它几分钟出一份清单,标到页码。它给的是线索,改不改、怎么改,还是团队拿主意。

THE END

∞最后

暗标盲评之下,标书成了唯一的凭据。

格式上,每一份招标文件单独对待。内容上,每个打分点还原成甲方的问题再回答。
